今年是新中國成立75周年,是實現“十四五”規劃目標任務的關鍵一年。隨著新春序曲緩緩奏響,我國船舶工業各企事業單位繼續深入學習貫徹黨的二十大精神,統籌推進科技創新和生產經營各項工作,在堅守奮斗中開啟新的一年。中國船舶微信公眾號與中國船舶報開設“新春走基層”專欄,記者深入基層一線,用細膩的筆觸和真實的鏡頭記錄廣大船舶人接續奮斗、砥礪前行的生動場景和感人故事,捕捉那些平凡而真摯的瞬間,用船舶人的方式迎接新春的到來,書寫新篇章。

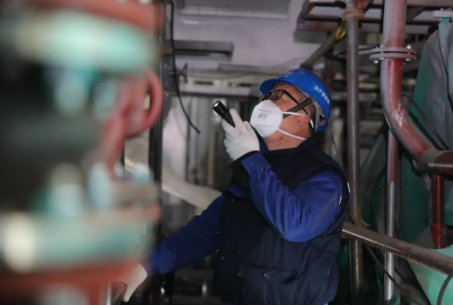

△ 喻浩
“過去我一直有憑經驗做事的習慣,現在就一句話:一切施工按圖紙來。轉變觀念并不輕松,但一旦轉過來,對工作效率的提升大有裨益?!睂χ袊凹瘓F旗下武昌造船河北海事局中型溢油回收船 “海巡041”總建造師喻浩而言,精益化管理是他近年來工作中必須上好的一門“必修課”。
喻浩的思考,是武昌造船持續開展創新工藝工法可行性研究與試應用的一個縮影。隨著近年來承接船型逐漸向高端化、智能化轉型,武昌造船致力于持續開展生產建造提速增效工作,充分貫徹“事中控贏”管理理念,通過完善生產管理模式和持續工藝創新應用的雙輪驅動,確保船舶建造效率效益顯著提升。
2023年6月30日,溢油回收船“海巡041”正式開始建造,其交付周期緊、建造難度高,很多事兒讓有著近二十年船舶建造管理經驗的喻浩也感到棘手。
按正常流程,船臺吊裝時,大量機械或電氣設備要先在機艙中預埋,后續進行焊接、油漆等工序時再將預埋設備挪開。對內部空間綽綽有余的大船而言,挪挪設備不是個事兒。但“海巡041”船寬15米,雙層底高度約1米,內部空間本身就不寬裕。加上該船“既是公務船,也是工程船,設備數量較性能單一的船只多出不少”,若按常規吊裝流程走,將嚴重影響進度。
“很多問題,在建造前心里就得有個弦——什么先什么后,啥重要啥次要,具體順序怎么安排,對建造師而言都有個講究。”針對上述難題,喻浩帶領“海巡041”項目組全體干部職工,提前開展機艙區域施工策劃,積極優化管系單元施工工序,于總裝前一個月在單元制造場地模擬實船施工環境,對管系單元進行預組裝,提前消除誤差缺陷,機艙單元整體安裝質量和效率得到大幅提升。
“用通俗的話講,就是把機艙內部各管線全部單元化、模塊化,提前在廠房內完成組裝。到船臺吊裝時,直接把單元吊上去安裝,省去了在實船內部安裝的工序?!庇骱葡蛴浾弑硎尽?
此外,經過前期分析,喻浩團隊決定在建造中采用模擬搭載技術。該技術能夠對船舶分段預搭載進行精確模擬,提前進行分段余量切割。
“概括地說,這一技術就是將船臺內已搭載主船體與待搭載分/總段的測量數據,在計算機中利用精度分析軟件進行模擬比對、偏差計算和狀態調整,預先了解分段焊接后的變形、錯位情況,同時分析搭載后的分段離空、錯位等狀態,確定搭載分段余量修割值,在分段吊裝搭載前在地面上就將余量割除,提高搭載效率和精度,大大縮短建造周期?!?
“總的來講,這些事兒都要想在前面、做在前面?!庇骱葡肓讼?,對記者補充。
同時,喻浩團隊開展了艙室美化專項研究,優化系統布置,將減振降噪要求落實到工藝設計各個環節,開展分段制造和搭載精度控制,積極推行舾裝件結構化、工序前移等先進工藝工法。
建造效率的提升立竿見影:該船于2023年10月30日上船臺后,僅1個月即完成主船體合攏工作,并于今年1月30日完成船舶完整性下水大節點。從上船臺到下水,共計92天,刷新同類型工程、公務船船臺周期紀錄。
硬橋硬馬的技術說完了,喻浩還有什么高招沒有介紹的?
這位“老船舶”想了想,不疾不徐地說:“內、外部的良好溝通氛圍也很重要?!?
喻浩說,在“海巡041”的建造過程中,真正做到了“現場問題不過夜”,一切為了船舶建造服務。建造團隊內部的氛圍是“啥子問題都要一起解決”,大事小情及時分享反饋。
該船建造過程中,某主要設備到貨周期出現問題。在與船東的周例會上,武船方面及時溝通了相關情況。時值北方大雪,船東主動請纓,代表項目團隊冒著風雪從秦皇島驅車超過200公里數次赴設備制造方,共同協調設備供應到位。
“我們每天都要溝通,彼此也非常信任。”喻浩說,互相信任支持的團隊和集體,能迸發出“很高的工作效率”。
良好的工作方法論是優秀企業的立身之本。2024年,武昌造船民船產品計劃完工8型17艘,產品生產將聚焦生產過程阻梗塞點,在分段合理劃分、精度檢測、快速搭載、數字化試箱等工藝技術方面持續優化提升,持續開展創新工藝工法可行性研究與試應用,確保船舶建道效率效益顯著提升。
